項目類型:寫字樓
建筑面積:38萬方
服務范圍:基于局域網的BIM全模型、BIM 建筑技術管控、BIM輔助項目管理及負責建設基于BIM的運營管理平臺
投標控制價:980萬,其中硬件暫估價80,以實際采購金額支付

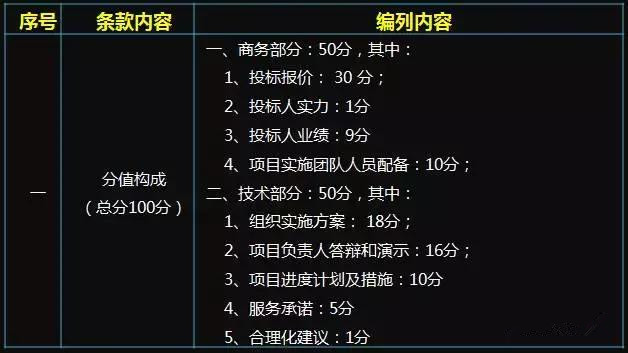

1 評分框架
2 商務評分
具體能力分析:

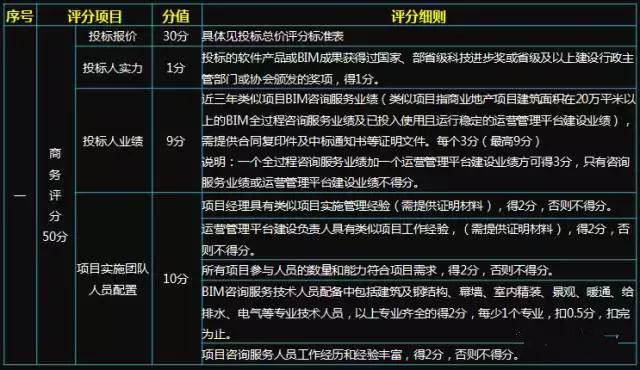

商務標主要看投標人業績、資源及資源配置效率,具體而言:
1)投標人實力:需第三方證明,做標桿項目,有一個就OK
2)投標人業績:該CASE項目要拿9分超級難,“一個全過程咨詢服務業績+一個運營管理平臺建設業績”方可拿3分;若強制要求兩者為同一項目,則該項當前國內能拿分的BIM服務商可能幾乎沒有。
3)全過程咨詢項目經理和運營平臺建設負責任人相關經驗各2分,可看出該項目BIM與FM并重;項目實施管理團隊后面6分基本應該都好拿。

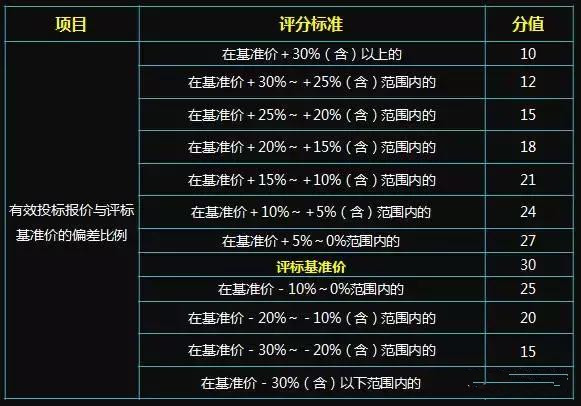

3 投標總價評分標準
注:評標基準價為去掉一個最低報價后的最低投標報價。
舉個栗子:若有5個投標人A、B、C、D、E,A900萬,B850萬,C800萬,D750萬,E600萬,則評標基準價位750萬,D得30分,E得20分,C得24分,B得21分,A得18分。
商務標中的投標標價不是價格越低越好,最佳策略是比倒數第三價格第1塊錢的倒數第二低價格。
投標報價部分分值比重最大,占到總分值的30%,是拉開分值差距的重點,其核心能力在于:
1)競爭對手的情報及信息收集與分析能力,特別是成本結構分析能力
2)資源廣度和深度能力

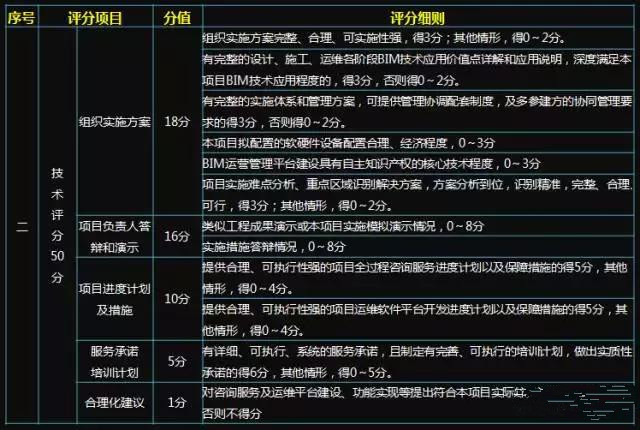

4 技術評分
技術評分中的第一項組織實施方案和第三項進度計劃及措施兩項差距不會特別大,畢竟大家彼此借鑒和參考都能做的不錯,第五項分值低差距不大。
容易被忽視的在第二項和第四項:
1)項目負責人答辯和演示(16分),此環節評審官的主觀感受會發揮一定作用,剔除掉自身案例及經驗外,項目負責人的相關知識面、對相關管理及技術的熟悉程度、PPT制作和演講表達能力都很重要。
2)服務承諾培訓計劃(5分),合同本身就是服務承諾,但此處為何還單獨列明且分值不低,甲方核心需要的是你能提供哪些額外價值,其中明確的一點是幫助甲方提升內部人員能力,其余的舉幾個栗子:如你承諾該項目實施完成后負責申請國際BIM大獎,你怎么確保;如你承諾負責運維平臺后續三年免費維護和一定范圍內的免費升級服務,你怎么確保等等。
在BIM的過程中,一個案子的評估或爭取階段,我們常需要進行快速的評估或簡易的規劃,此時即可利用BIM的平臺快速以LOD100的模型進行坪效分析及量體發想,并允許在此階段設定基地經緯位置與建筑類型信息,并創建周邊既有環境量體模型,進行相關物環及綠建筑項目分析,這些分析信息都能以圖像或動態的形式...
美國建筑行業研究院研究表明工程建設行業的浪費高達57%,而因圖紙錯誤導致的設計變更或者返工造成的進度與成本的浪費與損失也是司空見慣。2010年《中國商業地產BIM應用研究報告》通過調查問卷發現,77%的設計企業遭遇因圖紙不清或混亂而造成項目或投資損失,其中有10%的企業認為該損失可達項目建造投資...
